Électricité : la CIE renforce le réseau haute tension à Abidjan Sud, des perturbations annoncées

Vues 2 455



La Compagnie ivoirienne d’électricité (CIE) lance un vaste programme de modernisation de son réseau haute tension dans la zone d’Abidjan Sud. Prévu du 10 au 30 août 2026, ce chantier doit permettre d’accompagner la hausse de la demande en énergie et d’améliorer la fiabilité de l’alimentation électrique dans plusieurs communes du sud de la capitale économique ivoirienne.

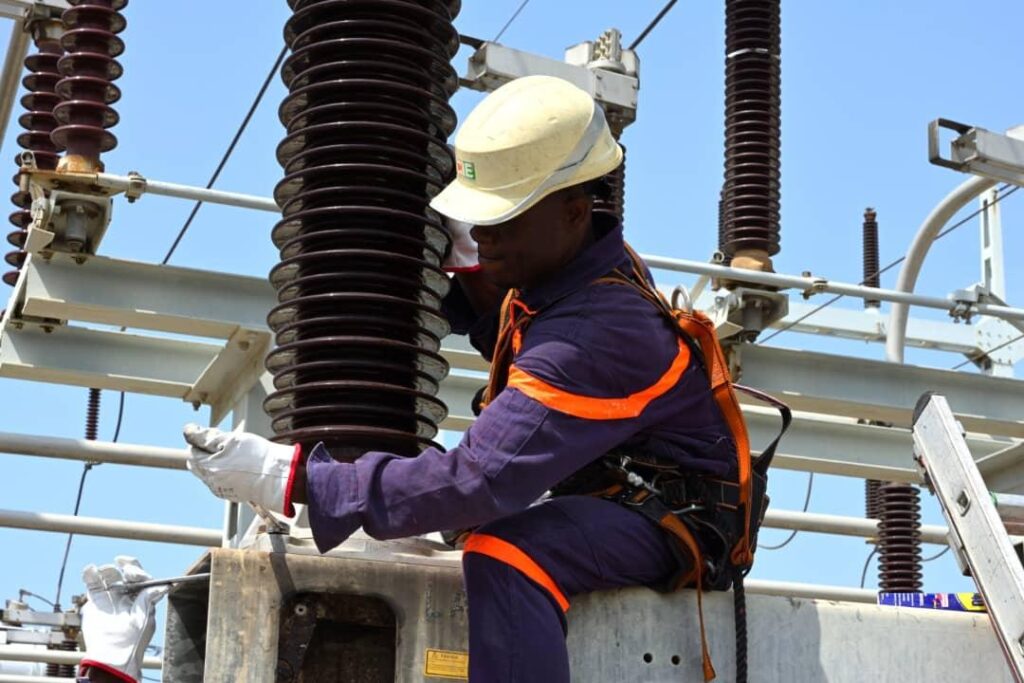

Au cœur des travaux figure le renforcement de la liaison 90 kV entre Vridi et Bia-Sud 2. Les conducteurs actuels seront remplacés par des équipements plus performants afin d’accroître les capacités de transport d’électricité sur cet axe stratégique.

La CIE prévoit également le passage du poste de Bia-Sud au niveau de tension de 225 kV. Cette opération doit contribuer à renforcer la capacité globale du réseau et à améliorer sa stabilité face à l’évolution de la consommation électrique.

Compte tenu de la complexité des interventions, les travaux seront réalisés progressivement, principalement durant les week-ends, afin de réduire leur impact sur les activités économiques et la vie quotidienne des populations.

La compagnie prévient néanmoins que certaines opérations pourront entraîner des perturbations ponctuelles de la fourniture d’électricité. Les zones concernées pourraient notamment inclure Marcory, Koumassi, Port-Bouët, Anoumabo et Vridi.

La mise en service définitive du poste 225 kV de Bia-Sud se poursuivra au-delà de la période initiale des travaux, avec des opérations prévues jusqu’en novembre 2026. Des coupures localisées pourraient ainsi encore intervenir durant cette phase.

Pour permettre aux ménages et aux entreprises de mieux s’organiser, la CIE recommande de consulter régulièrement les programmes d’intervention disponibles sur son site internet et de contacter son Centre de relation client au 179.

La direction de la compagnie assure que ses équipes techniques restent mobilisées pour réaliser les travaux dans les délais prévus et conformément aux normes de sécurité. À terme, cette modernisation doit contribuer à une alimentation électrique plus stable et plus fiable dans l’ensemble de la zone sud d’Abidjan.
